當決定自己來,就是個無只盡的選擇,選擇什麼呢?
每一件事物都得自己下決定,整個工程有幾百個決定要做,若有選擇障礙的朋友千萬別輕易嘗試自己來~
計劃翻修開始,要找系統傢俱承包商?還是自己找發包?發包工程簡單分成泥作、水電、木工、油漆、冷氣還有鋁門窗...
要找認識還是不認識的? 認識的不好講,不認識會怕怕?要找貴有口碑的還是便宜堪用的?
簡單來說,房子裡看到的每一樣東西,都得自己找自己搭,總之太多太多選擇了!!!
廢言太多,萬事起頭難,但是!做 就對了~
在老屋翻新過程中,皆以手機拍照記錄,照片灰暗模糊就請多包涵囉~

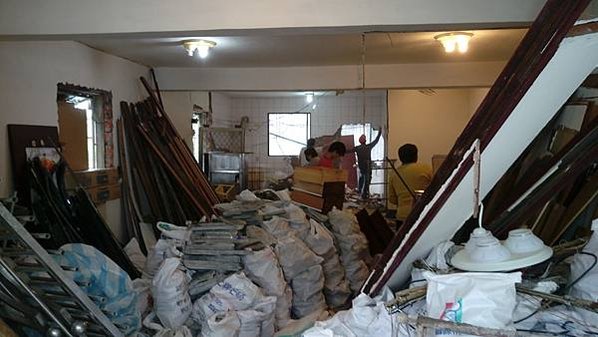

Day 1 , 03/15 (打房) 傳統家庭拜拜是一定要的,拜過地基主後展開一整天的擾民...
打房來了10幾人,狂敲亂打一天搞定,那個噪音讓我只待了10分鐘就逃之夭夭...

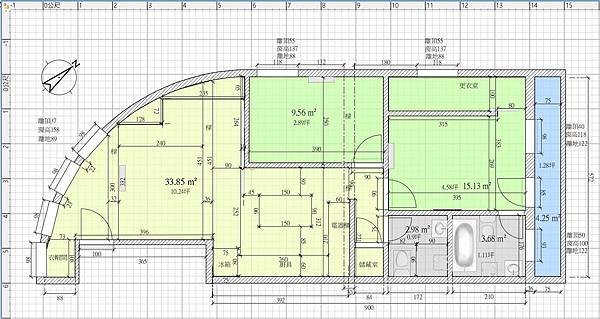

提供空間平面圖,請泥作林老闆依尺寸砌磚,施工過程中,老闆想到啥還會貼心來電給建議~
因房子不大希望空間都是有效利用,所有尺寸都是資株必較,繪製過程中經常是牽一髮而動全身,移個位置都必須重新計算...
Day 2, 03/16 (清運) 打房一天,清理垃圾一天,好驚人的速度...(地上已依平面圖打樣畫線完成)

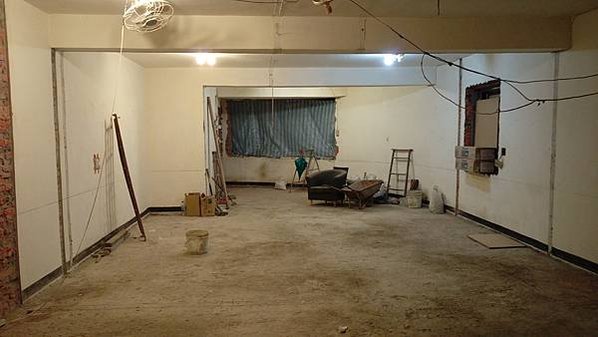

近25坪的房子打空後一眼看穿,空間感反而變小,怪怪...

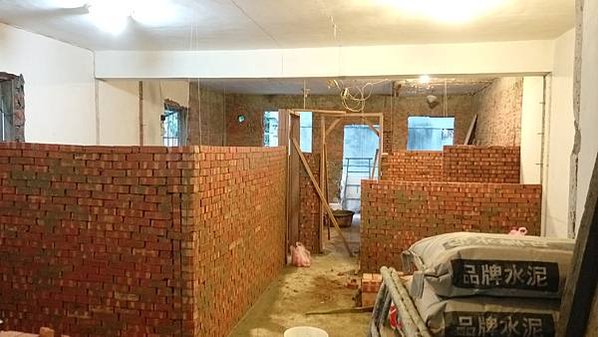

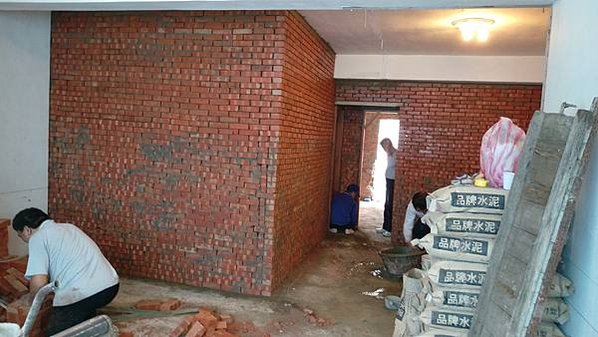

Day 3 , 03/17 泥作(砌磚) 很難想像第三天已經砌牆好一半了(要等水泥乾,不能一次砌到天花板)

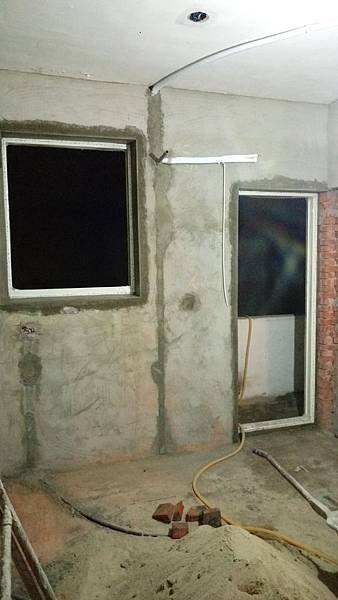

Day 4 03/18 泥作(砌磚完成)

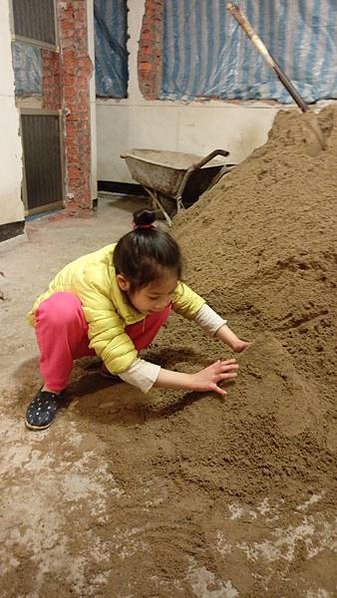

每晚都會去看進度,偶爾小孩也會跟著去工地玩沙

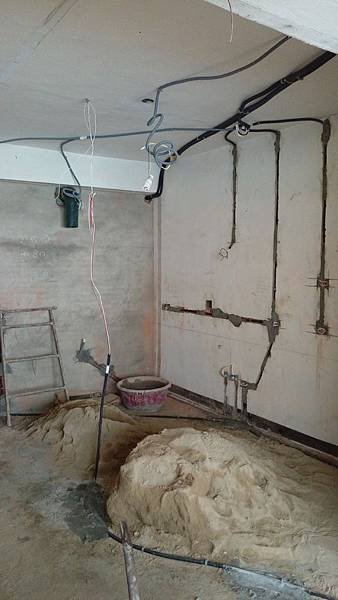

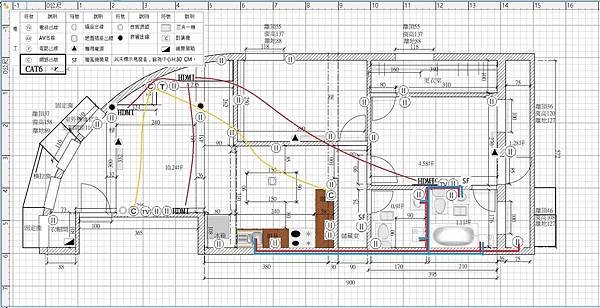

水電管線圖,必需先想好未來每個家電擺放位置、想的越精準對於未來使用會越方便,也不會看到延長線滿地爬或發生跳電問題;
還有廚房、電器櫃位置,主客衛浴冷熱出水口位置....
Day 13 , 03/27 水電好友進場~
在整個工期裡,水電師傅經常要來串場支援,動工前水電跟泥作事先溝通流程很重要,對進度有絕對影響

將砌好的新牆劃線鑿洞,為管路作準備!
Day 14 , 3/28 冷氣店家也來開挖地板,準備埋管(冷氣店家跟水電師傅也是需事前溝通)
Day 26 , 4/10 原廚房位置異動,要和客廳做開放式空間使用,所以排水管及電路需重新佈線
Day 27 , 4/11 鋁門窗立框,這部份也是需要泥作配合

Day 28 , 4/12 安裝雙玄關門
有了兩片門隔音差很多,終於不用知道鄰居進出門時間,更聽不到樓梯腳步聲~

Day 37 , 4/21 泥作再次進場貼磚,從最內部的浴廁開始
主臥採用水墨系列的素色磚

Day 41 , 4/25 客浴

Day 44 , 4/28 客聽+玄關地磚

Day 46 , 5/1 地板保護工程報價$8000,勞動節一家三口DIY自己賺~
到工程後期,泥做林老闆真心建議我也將後陽台打掉重做(原只打算換鋁窗),說頭都洗了這個不做不好看啦,結果完成貼磚後,後陽台是最早完工的~
後陽台_施工前

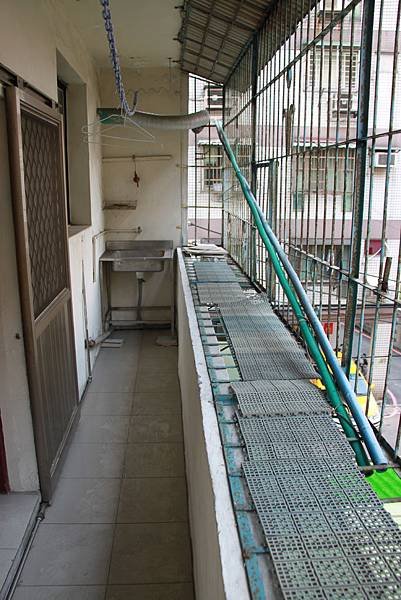

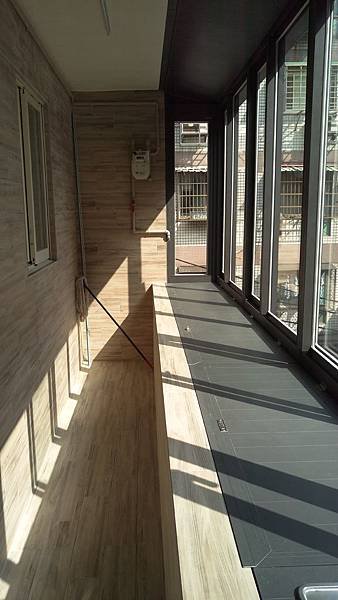

後陽台_施工後
看到陽光輕灑在陽台上真是舒服,以後不愁曬衣服問題了~
待續...
